编者按
霞浦县认真贯彻落实省委持续深化拓展“深学争优、敢为争先、实干争效”行动,以开展项目建设攻坚行动为总牵引,在“抓开工、促进度、强储备、解难题”上狠下功夫,创新审批模式,在全县范围内推广实施“项目吹哨、部门报到、乡镇开道”工作机制,深化项目前期“3+N”和建立健全领导干部挂钩联系重点项目工作机制,全面提升工程建设项目服务质量,实现项目早开工、早见效,助力项目建设跑出“加速度”。

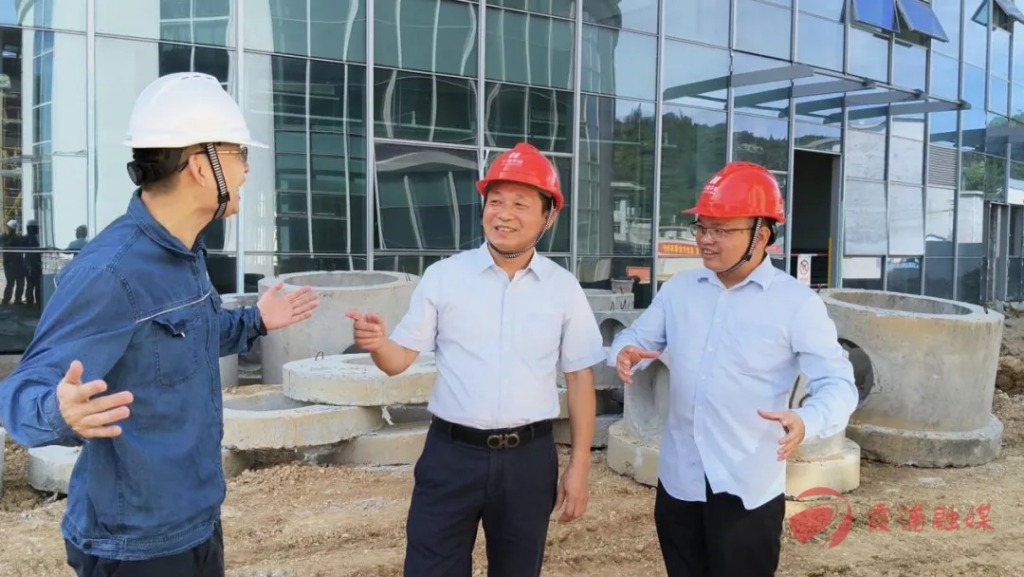

近日,在霞浦县长春镇长门村的华能霞浦核电基地厂外综合配套工程现场,施工人员正紧锣密鼓推进收尾工作。作为福建省重点工程,一期项目已全面进入室内精装修及室外工程同步攻坚阶段,预计2025年底正式投用。
据悉,该项目总投资约14.9亿元,总建筑面积约19.5万平方米,分两期建设。当前一期工程(建筑面积4.32万平方米)包含培训中心、检修生活服务中心、公众沟通中心(展厅及报告厅)、智能控制中心等子项,整体进度已完成约85%。其中,1号楼精装修完成70%,2、3、4、5、6、8号楼室内装修及设备安装基本完成,室外道路、绿化、综合管网等工程正同步收口。
“今年是华能霞浦核电基地厂外综合配套一期工程决胜收官之年,现在进行室内装修和室外道路的收官阶段。通过‘每日调度、每周复盘’工作机制,统筹施工资源,严控安全质量,确保工程高效推进,实现年度的工作目标。”华能霞浦核电公司计划部主任陈新介绍。
此外,华能霞浦核电基地厂外综合配套工程建设团队依托合署办公平台,联合监理、施工单位优化工序衔接,全力冲刺节点目标。
项目深度融合“三个融合”设计理念,以打造“零碳示范小镇”为目标,集成光伏发电、智能微电网等绿色技术。投用后,将成为核能行业交流、公众沟通与地方经济发展的重要平台,有力推动霞浦县相关产业发展。
